>  资讯 > 中国华电投资建设的国家重点工程启通天然气管线项目正式复工
中国华电投资建设的国家重点工程启通天然气管线项目正式复工 2020-03-10 11:30:38

摘要:3月8日,中国华电投资建设的国家重点工程启通天然气管线项目正式复工。

\
  3月8日,中国华电投资建设的国家重点工程启通天然气管线项目正式复工。

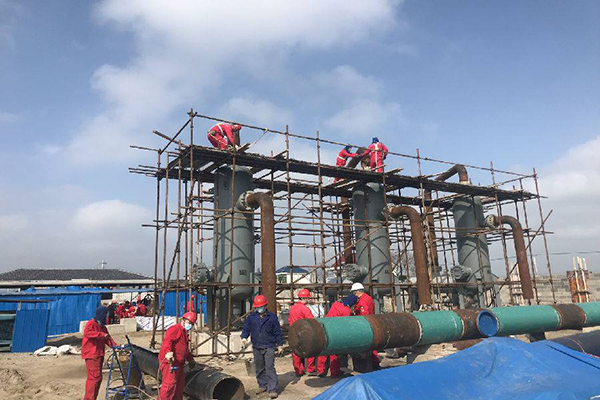

  2020年是启通天然气管线项目实现投产之年,在抢抓进度的关键阶段,突如其来的新冠肺炎疫情对建设工期提出了严峻挑战。同时,由于项目参建单位大部分来自重庆、河南、四川、山东等外省地区,这对防疫工作提出了更高要求。中国华电所属江苏华电华汇能源有限公司(以下简称华汇能源)克服项目涉及南通地区4个区市、7个乡镇得协调难题,全力推进项目复工。截至3月8日,华汇能源已协助参建单位组织266名施工人员返回隔离,185人到岗复工。
  据悉,启通天然气管线项目为中国华电首个长输天然气管道项目,被国家发改委列入2019年天然气基础设施互联互通重点工程。本期互联互通工程为启东首站至中石油南通分输站主线工程,长约101公里,管径610毫米,设计压力10兆帕,设置场站3座,阀室5座,设计年输气能力40亿立方米。该项目于2019年6月22日正式打火开焊,线路工程已完成管道焊接97.94公里,定向钻穿越43.41公里;启东首站、通州湾分输站、刘桥末站土建工程分别完成总体的85%、70%、75%;3个场站工艺设备安装工作分别完成总体的30%、42%、35%;5座阀室土建基础均已开工,并进行工艺管道预制。(中国华电集团有限公司)
